新函館北斗至札幌延伸段全長212km的路線中,隧道占比約達80%。最初該延伸段于2012年啟動,計劃于2035年完工,此后在2015年進行相關協商后完工日期被提前至2030年年末。2021年至今,整個項目多個標段因不良地質的原因出現了進度延誤,項目或?qū)⒀舆t至2038年底完成。
一、羊蹄隧道
羊蹄隧道在施工過程中頻繁遭遇孤石問題,導致工程進展受阻。2021年7月,在比羅夫標段(全長5569m)中盾構機掘進過程中撞擊到一塊巨大孤石,迫使掘進作業暫停。
孤石位置示意圖
為解決這一問題,施工方采用新奧法從盾構機后方開挖一條通往孤石的迂回隧道,以便粉碎并移除該孤石。經過兩年多的停工,于2023年11月重新開始掘進作業。在有島標段(全長4166m),2024年4月盾構機在掘進中遭遇直徑約2m的孤石,導致掘進作業中斷。施工方采用全套管鉆孔法,即從地面將直徑2m的鋼制圓筒壓入孤石所在位置,然后從圓筒中移除孤石。同年11月18日,盾構機恢復掘進,但僅一天后,又遭遇新的孤石。采用同樣方法移除孤石后,于2024年12月18日重新開始掘進,然而僅五天后,再次發現孤石,不得不再次暫停掘進。在清除孤石并重啟掘進后,2025年3月3日,由于新的孤石出現,掘進作業第四次停止。自2024年4月以來,由于多次掘進中斷,該標段的推進距離僅約11m。目前,施工方正在處理新發現的孤石。
羊蹄隧道施工進度
在有島標段,施工方采用了全套管鉆孔法進行地質調查,發現在盾構機前方的第2加瞬別川附近存在直徑約1.3m的孤石。
有島標段中從地面對影響盾構掘進的孤石進行移除處理

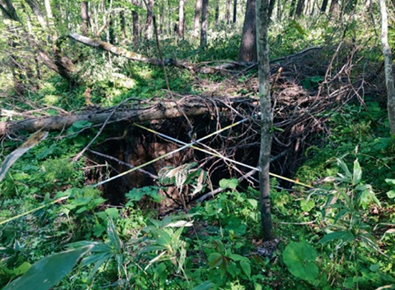

此外,河流下方極有可能也存在孤石。鑒于河流下方的孤石無法通過地面作業進行移除,未來的施工計劃將包括對河道進行截流作業,以便對下方孤石進行處置。

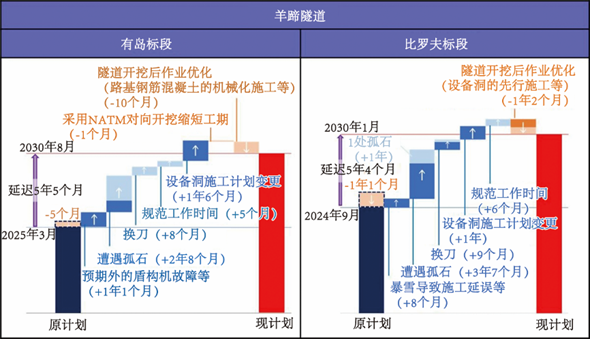

羊蹄隧道工期分析
二、渡島隧道
渡島隧道采用新奧法進行挖掘,但由于地質條件不佳,工程進展較為緩慢。2022年3月17日,臺場山標段發生了涌水涌砂,涌水量推測達到350m3,采用泡沫混凝土防止土砂涌入;同年5月10日在涌水處上方查看到直徑5m、深4m的塌陷。

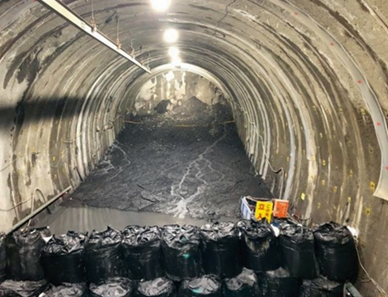

涌水隧道斷面
上方塌陷情況
為了準確掌握前方地質狀況,在臺場山標段(全長3500m)和南鶉標段(全長3900m)分別于2024年6月至7月期間啟動了長距離鉆探作業。然而,同年9月,由于地層土質軟弱,鉆探作業在達到預定長度500m之前遭遇困難,未能順利完成鉆孔。

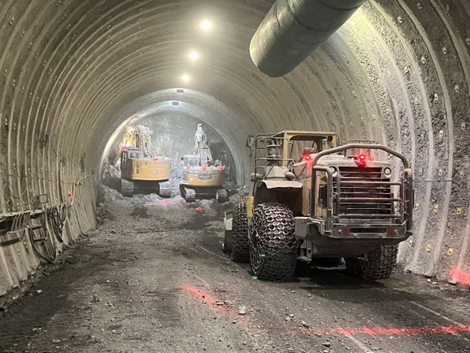

渡島隧道臺場山標段開挖情形
目前,施工方正在對地質條件復雜的區域進行隧道挖掘作業。面對嚴峻的地質環境,情況并未出現預期的改善,掘進作業的進度低于預期。

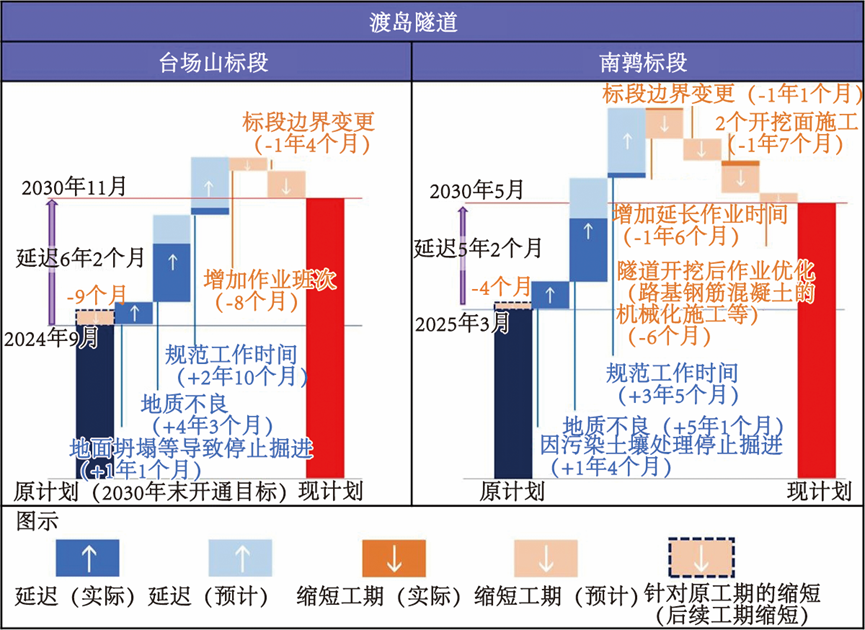

渡島隧道工期分析
三、札樽隧道
札幌標段(全長8446m)工程進度顯著落后。黏土層的問題在于黏性土粘著在盾構刀具上,降低了切削效率。據此,該標段的月進尺遠未達到目標236m,實際月進尺僅40~80m。
札樽隧道施工情形

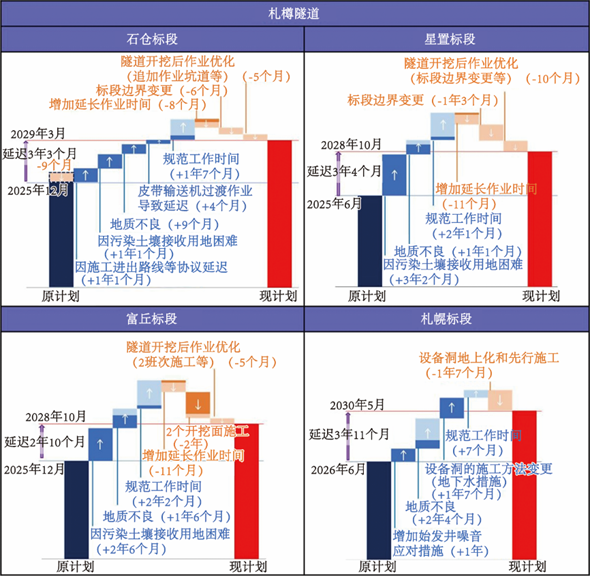

札樽隧道工期分析
