事故情況

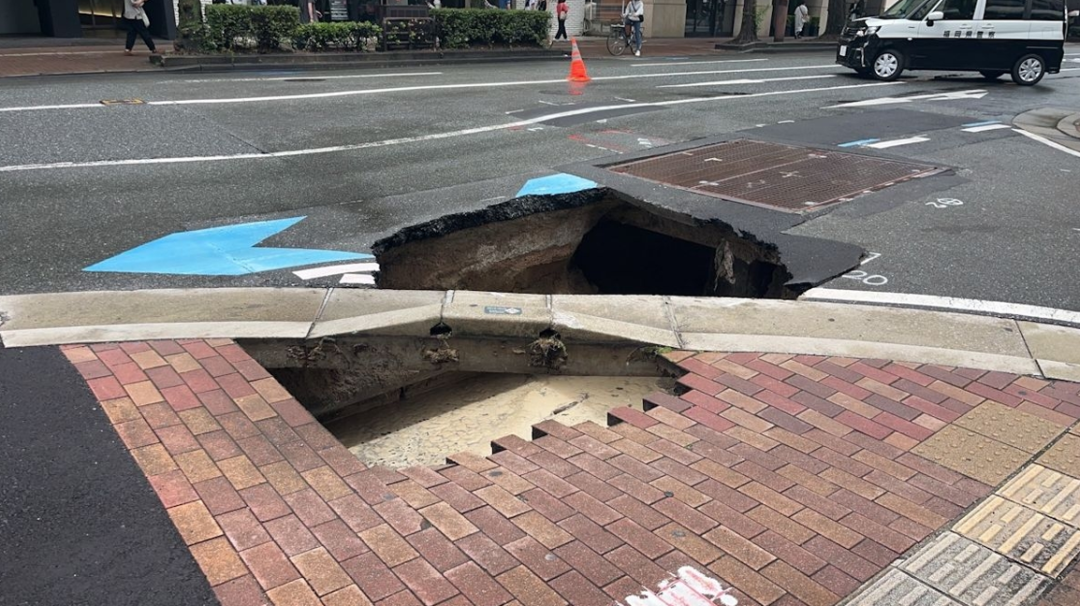

6月10日,日本福岡市國道202號線發生的路面塌陷事故,經分析認為是由下方正在推進的既有雨水管鉆孔作業所致。

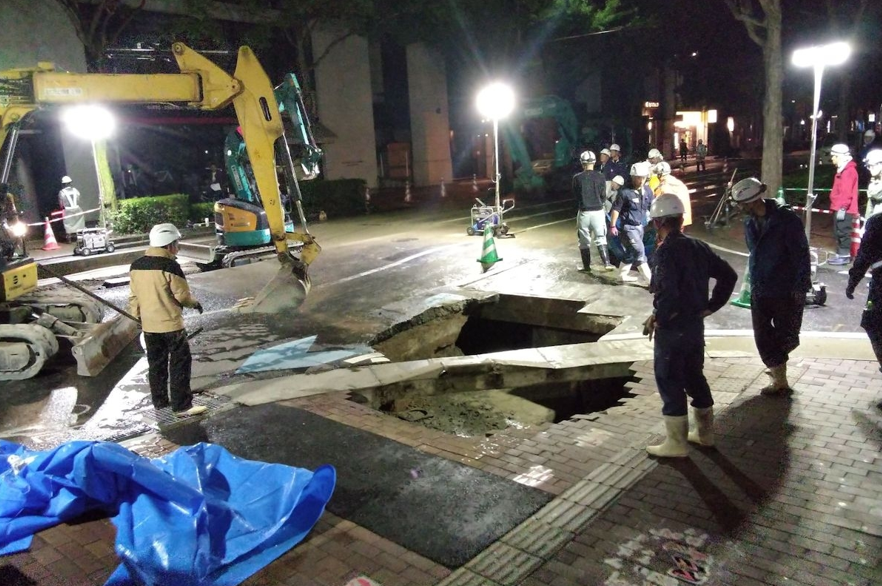

施工導致相鄰兩根管道間已形成超過30cm的間隙,但后續誤認為該間隙已封閉,未能有效阻隔土砂持續侵入,最終形成縱約4m、橫約2m、深約2m的塌陷區域。相關部門立即對現場實施交通管制,并使用約25立方米流動化處理土進行回填,至次日(11日)凌晨6時53分解除管控。

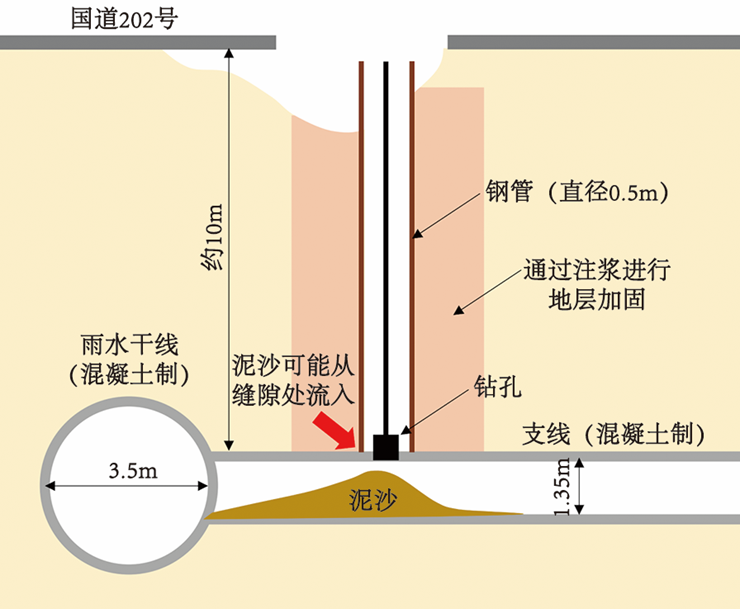

事故發生地附近的福岡市雨水管鋪設工程現場,地下10m處埋設有直徑3.5m的雨水干線,其分支處(塌陷點正下方)設有直徑1.35m的支線管道,兩者均為混凝土材質。本次施工計劃通過側溝匯集雨水,沿支線鋪設直徑35cm的氯化聚氯乙烯(PVC)豎向管道。
塌陷區域概念圖
施工方使用直徑50cm鋼管向地下11m處的既有混凝土支管(φ=1.35m)鉆孔。關鍵失誤發生在兩個環節:

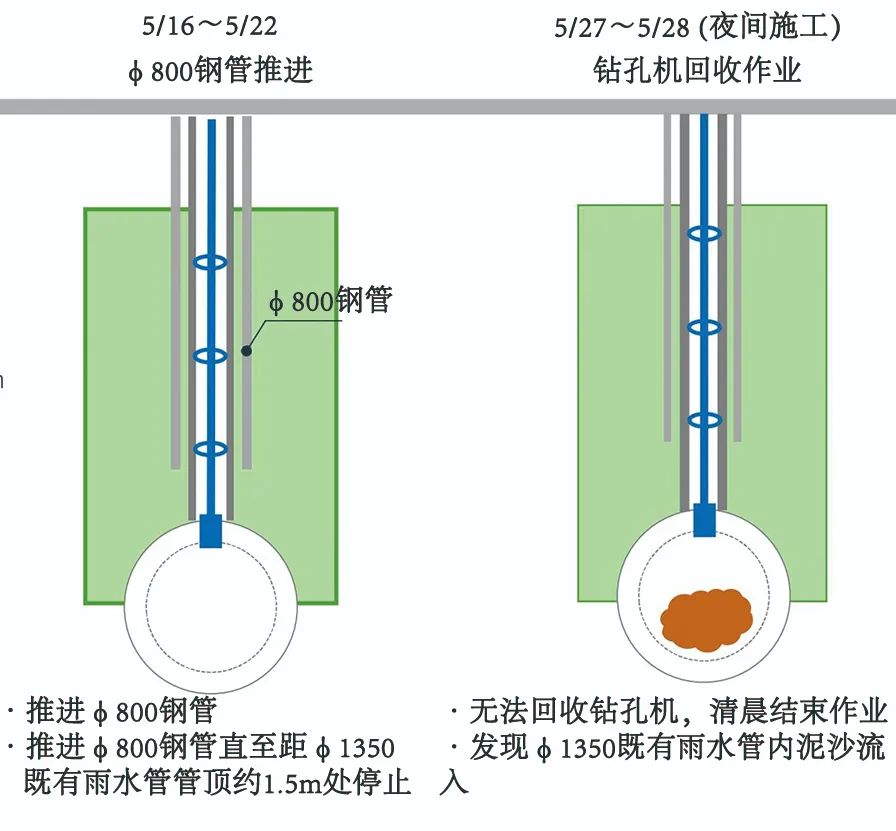

鉆機卡死:4月10日鉆孔完成時,因土壓導致鋼管變形,鉆頭被卡無法取出;施工方為消除鋼管受土壓影響,插入直徑80cm的更大鋼管作為保護,但該鋼管僅下壓至距雨水管約1.5m處即停止。
強行拔管:5月27日嘗試拔出鉆機時,連帶將50cm鋼管上提超30cm,使管口與支管間產生致命空隙。

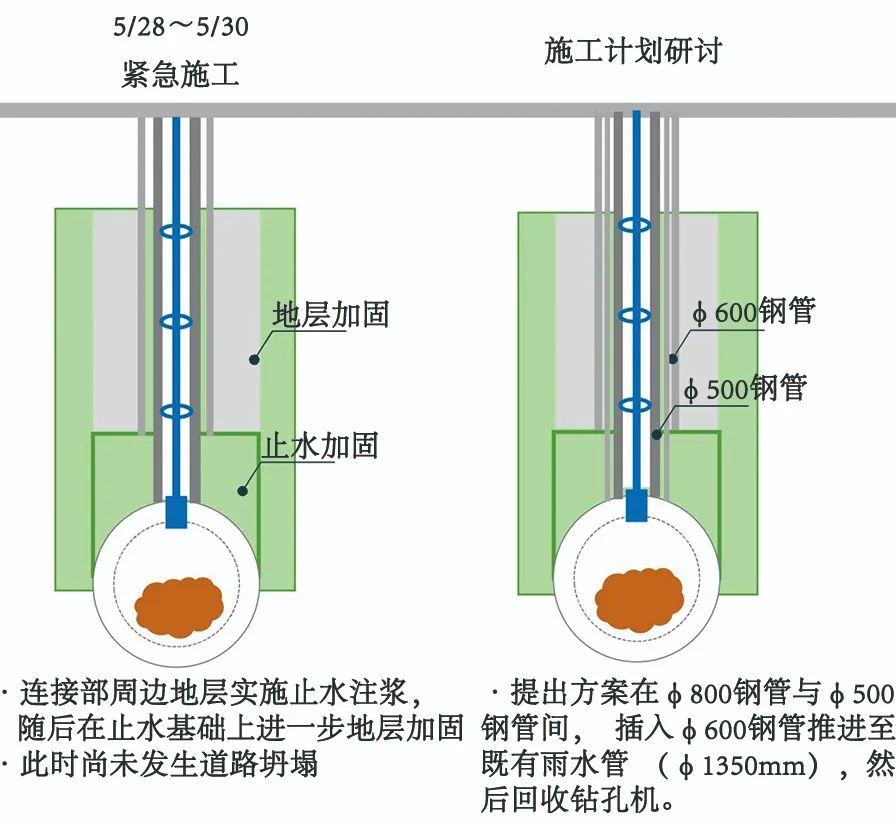

5月28日,確認渣土流入雨水管道后,因擔心地基發生松動,對鋼管周圍進行了地基加固,5月30日解除管控。隨后,計劃將直徑60cm的鋼管插入雨水管道,曾考慮將50cm的鋼管連同鉆孔機一起拔掉,但在實施前發生了塌陷 。

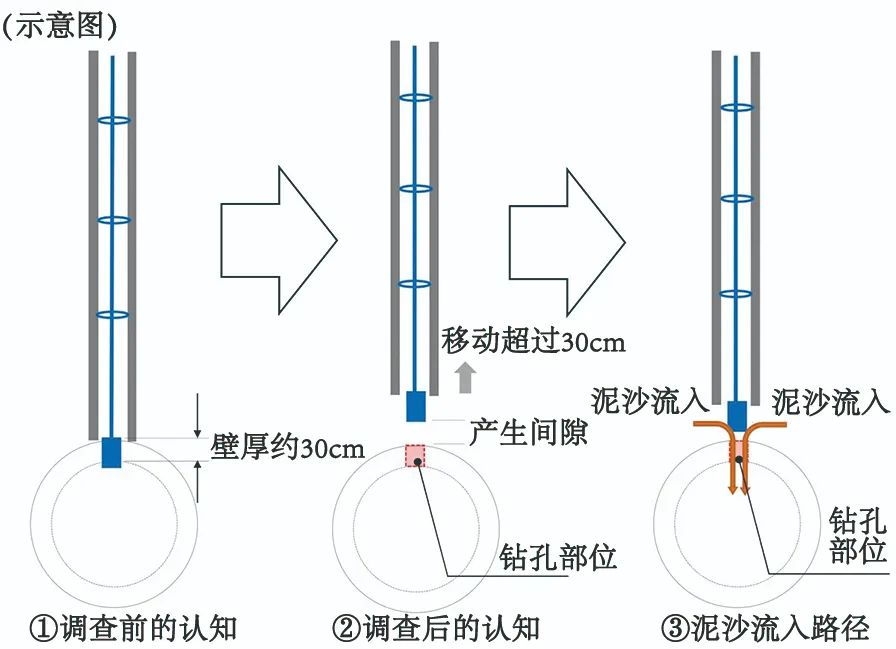

盡管建設方當時收到施工方關于“已復位上升鋼管”的報告,認為管間間隙已封閉,但事故后對雨水管的內部調查顯示:鋼管實際被拔起超過30cm,管間仍存在顯著間隙。由此推斷,5月28日時鋼管并未完全復位至設計位置,導致間隙未有效封閉。
6月11日事故后拍攝的管線影像顯示,泥沙堆積量較兩周前激增,也證明了注漿未能封堵空隙。

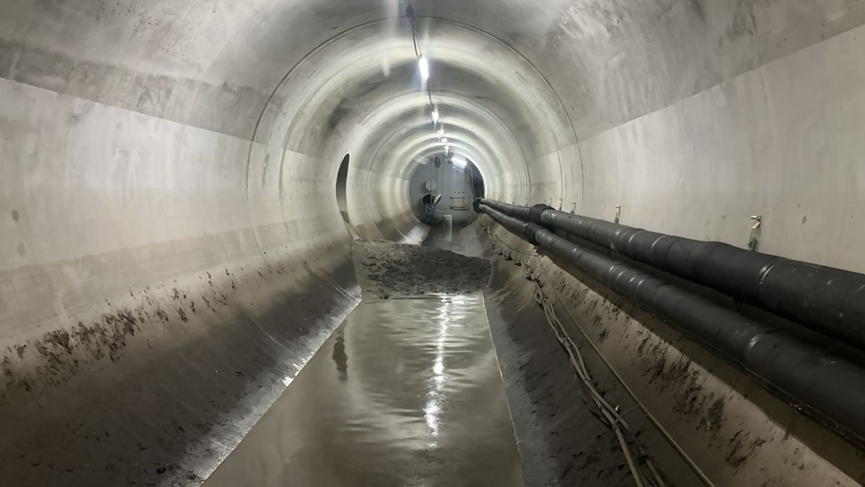

2025年5月28日雨水干線內景

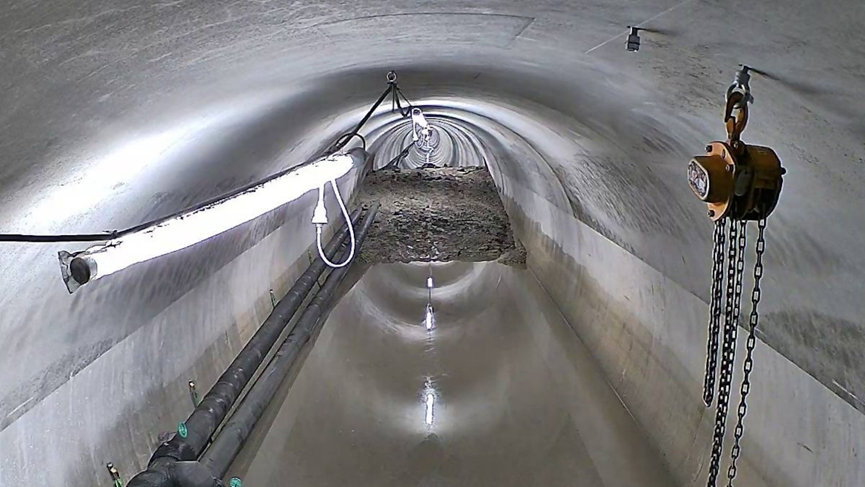

2025年6月11日雨水干線內景
修復措施

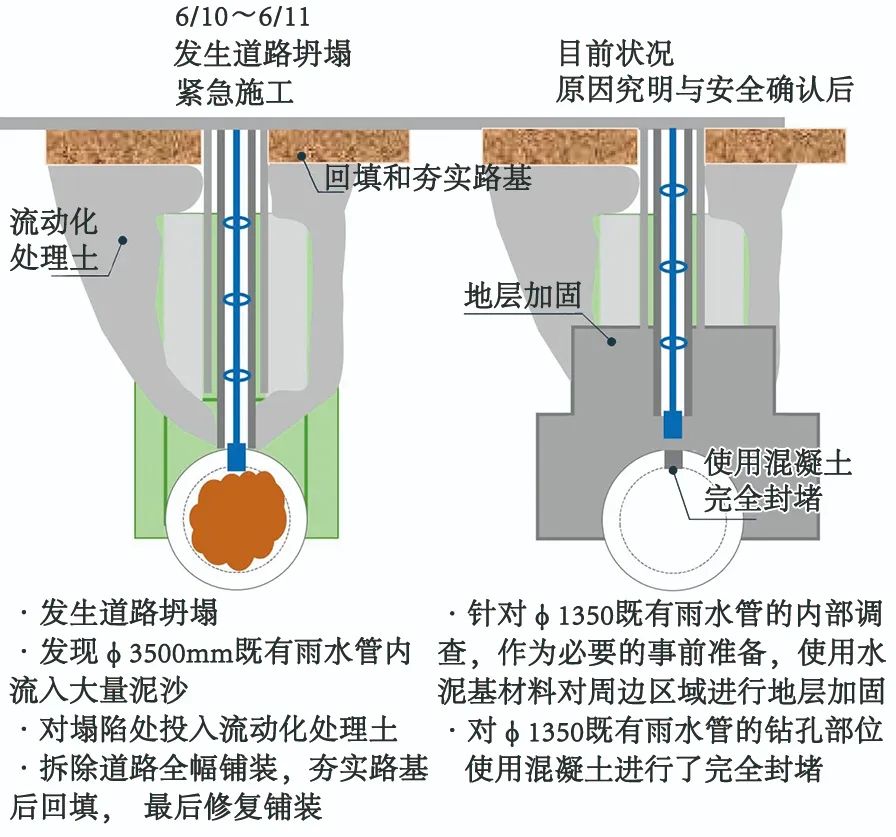

事故發生后,福岡市采取了以下措施:土體加固:對鋼管周邊地層實施水泥基材料加固,防止地層松弛;結構修復:將雨水管的鉆孔孔洞以混凝土封堵,并完成塌陷坑洞回填;責任追溯:針對“管間間隙是否完全封閉”的關鍵問題,已要求施工方提交詳細報告。
本次事故暴露了地下管道施工中間隙閉合驗證與設備復位確認環節的重要性。施工過程中需強化對關鍵節點(如鋼管與管道接口)的實時監測,并建立“施工-復核-驗收”的閉環管理機制,以避免因人為誤判引發的重大工程事故。
